昆明城市保供水应急工程稳步推进

发布时间:2020-01-01 15:46

今年以来因汛期降雨量不足,导致各供水水库蓄水量较去年同期大幅下降,加之昆明市经济社会的发展,至2025年城市供水安全风险将持续存在。为缓解城市供水的严峻形势,持续做好供水保障工作,市水务局及集团公司未雨绸缪,提出实施应急供水工程解决城市供水困难。经市委、市政府同意,由市水务局牵头,昆水集团作为项目业主承建的5项城市保供水应急工程近期已先后启动,预计投资近8亿元。由于工期紧,任务重,目前,昆水集团正与施工、设计、监理等单位积极协调配合,并在元旦期间加班加点,各项工程正稳步向前推进。

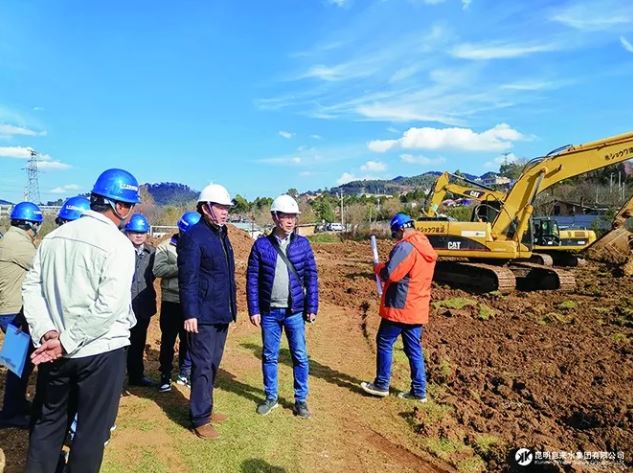

集团公司主要领导检查工程施工情况


牛栏江滇池补水出口(瀑布公园)—七水厂—松华坝连通应急工程目前正在开展提水泵站主泵房施工区域清除草皮工作,施工道路铺装土渣石已完成,物探试验准备工作已就绪。

牛栏江-清水海引水线路(上对龙)连通应急工程正在抓紧开展提水泵站一期开挖施工,累计开挖土石方量完成84%。

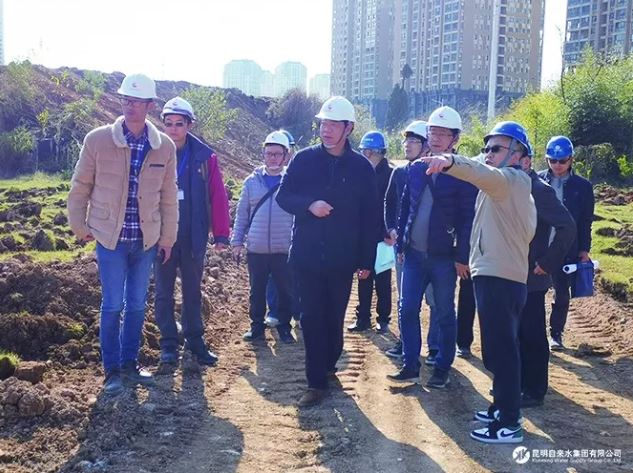

集团公司主要领导检查工程施工情况


马金铺水厂应急供水加压泵站工程于2019年12月4日进场施工,通过精心组织,紧锣密鼓抢抓工期,12月24日顺利完工试运行。试运行期间,根据客服热线12月23日至12月24日对沿线用户接电情况的统计结果,调整基本达到目的,进水正常,用户反应良好。

新建一水厂原水管道工程目前项目已进展至施工图设计阶段,预计2020年1月2日完成,1月21日完成施工前期的相关审批,预计工期3个月。

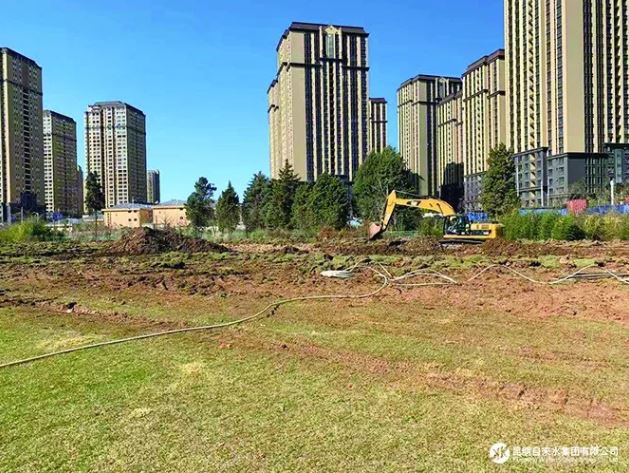

提水泵站主泵房施工区域清除草皮

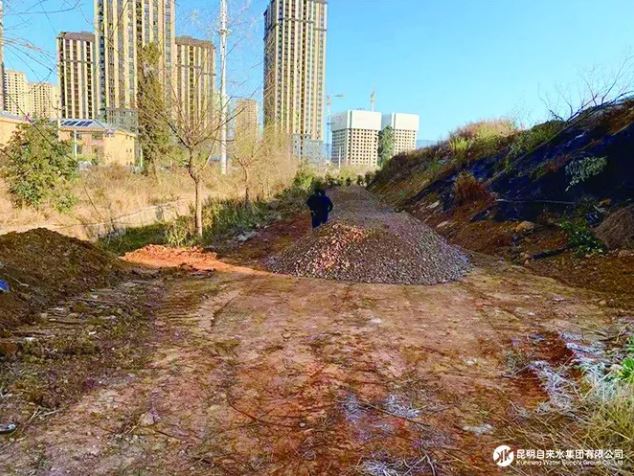

物探实验准备工作


已建输水管道更新改造工程包含 “一二一”大街、金碧路等一批自来水管网更新改造项目,目前进展至组件报规划审批意见阶段,集团公司将加紧前期准备工作,争取尽快开工建设,预计工期6个月。

针对上述工程,昆水集团将在确保质量、安全的前提下,抢抓施工黄金期,在明年雨季来临前完成项目建设,以缓解城市供水压力。
